大型機械、周轉料責任成本預算

視頻比較大,請耐心等待5秒,下載視頻

申請免費試用、咨詢電話:400-8352-114

   大型機械、周轉料責任成本預算

  準備工作

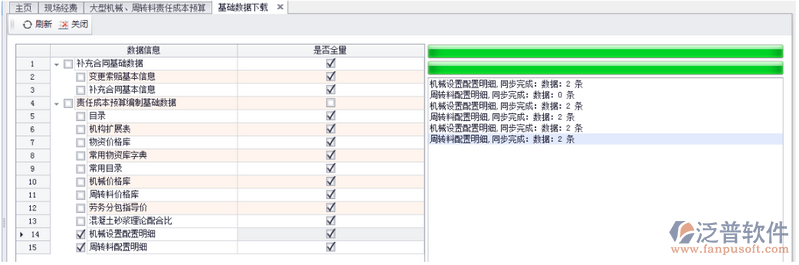

  1) 進入菜單【更新管理-基礎數據下載】中下載“機械設置配置明細”、“周轉料配置明細”。




  1.1.1.2 數據來源及說明




  1. 機械

  1) 機械編制合計:自動計算,取機械編制TAB頁的預算金額的累計值;

  2) 設備名稱、規(guī)格型號、數量、額定功率、開始時間、結束時間、使用期限、機械設備來源、指導價:自動獲取;

  3) 編制單價:手工錄入;

  4) 預算金額:數量*編制單價。

  注意:預算金額根據機械設備來源不同算法不同。

 ?、?預算金額的計算邏輯根據“機械設備/周轉料來源”的不同而不同:

  l 機械-外租/自有:預算金額=編制單價*數量*使用期限(月)

  機械指導價:=基價*30

  l 周轉料-外租:預算金額=編制單價*數量*使用期限(月)

  周轉料指導價:直接取“攤銷后單價”

  l 周轉料-自有(調撥/新購):預算金額=編制單價*(1-殘值率)*數量

  l 機械/周轉料-分包:已包含在中標合同清單編制中,無需在此進行編制,鎖定即可。

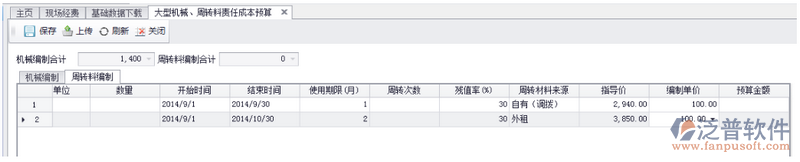

  2. 周轉料

  1) 周轉料編制合計:自動計算,取機械編制TAB頁的預算金額的累計值;

  2) 周轉料名稱、規(guī)格型號、單位、數量、開始時間、結束時間、使用期限、周轉料設備來源、指導價:自動獲取;

  3) 編制單價:手工錄入;

  4) 預算金額:數量*編制單價。

  注意:預算金額根據機械設備來源不同算法不同。

 ?、?預算金額的計算邏輯根據“機械設備/周轉料來源”的不同而不同:

  l 機械-外租/自有:預算金額=編制單價*數量*使用期限(月)

  機械指導價:=基價*30

  l 周轉料-外租:預算金額=編制單價*數量*使用期限(月)

  周轉料指導價:直接取“攤銷后單價”

  l 周轉料-自有(調撥/新購):預算金額=編制單價*(1-殘值率)*數量

  l 機械/周轉料-分包:已包含在中標合同清單編制中,無需在此進行編制,鎖定即可。

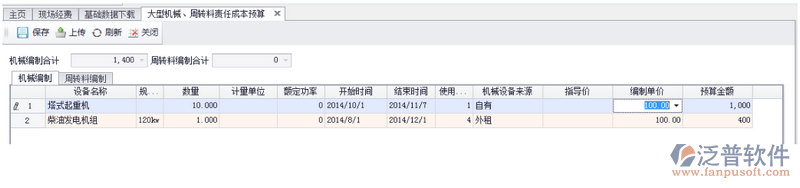

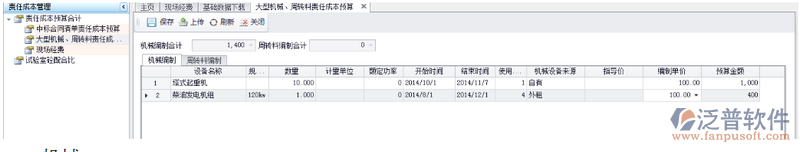

  1.1.1.3 機械編制

  對機械編制中的“編制單價”進行錄入后,點擊【保存】

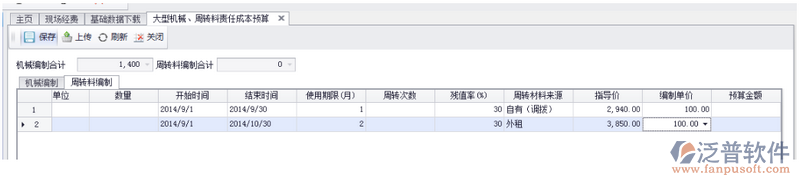

  1.1.1.4 周轉料編制

  對周轉料編制中的“編制單價”填寫后,點擊【保存】




  1.1.1.1 保存

  點擊【保存】按鈕,機械/周轉料編制數據進行保存。

  建議在添加過程中,隔一段時間就點擊【保存】按鈕保存一下。

  1.1.1.5 上傳

  保存過后,點擊【刷新】按鈕將頁面成功刷新后,點擊【上傳】按鈕,機械/周轉料可成功被上傳到服務器。

  1.1.2 責任成本預算合計

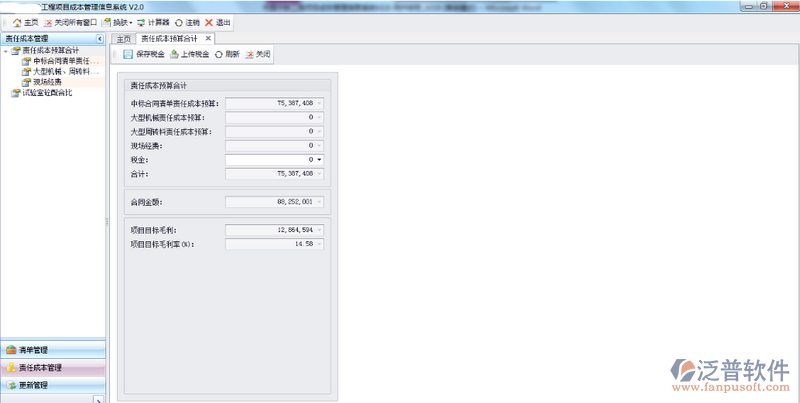

  通過功能菜單【責任成本管理—責任成本預算合計】進入“責任成本預算合計”頁面,如下圖:




  默認帶出對應責任成本預算數據和合同金額數據,錄入“稅金”,自動計算出“項目目標毛利”、“項目目標毛利率”。

  項目目標毛利:=合同金額-責任成本預算合計

  項目目標毛利率:=(合同金額-責任成本預算合計)/合同金額

  點擊“保存稅金”按鈕,保存錄入的稅金數據;點擊“上傳稅金”按鈕,上傳稅金數據。

發(fā)布:2008-04-06 18:00    編輯:泛普軟件 · xiaona    [打印此頁]    [關閉]
